LA GESTION DE PROJET

DÉFINITION

Un projet peut se définir comme une action spécifique, nouvelle, de durée limitée, qui structure méthodiquement et progressivement une réalité à venir.
Le projet est donc une combinaison de moyens, d'intervenants et d'actions destinée à répondre à une demande élaborée afin de satisfaire aux besoins d'un maître d'ouvrage.
La charge de l'étude et de la réalisation incombe au maître d'œuvre.
On identifie plusieurs composantes :

LA GESTION DU PROJET

La gestion de projet regroupe l'ensemble des éléments et des méthodes permettant à la direction du projet de prendre les bonnes décisions en temps voulu.
L'objectif général étant de respecter les termes du contrat passé avec le client en termes de délai, coût, contenu et qualité du produit.
La gestion de projet est principalement prévisionnelle. Elle doit prendre en compte les aspects techniques, commerciaux et contractuels du projet.
Un projet peut être géré soit en interne soit en externe (sous-traitance). Chaque démarche comporte son lot d'avantages et d'inconvénients.

Démarche Avantages Inconvénients
Interne Conception maîtrisée Équipe informatique surdimensionnée à la fin
Adaptation à l'entreprise Présence des compétences en interne ?
Maîtrise de la confidentialité Coût difficile à maîtriser
Maintenance à assurer
Sous-traitance Maîtrise des coûts et des délais Élaboration du contrat
Équipe interne limitée Difficultés dans la transmission du projet
Pas de maîtrise de la méthode et des techniques
Coordination complète et multiple

LE PILOTAGE DU PROJET

Le pilotage du projet consiste à suivre le plan d'origine du projet et à surveiller les aspects de délais, de coûts et d'avancement.
Cela permet de prendre en compte les éventuelles dérives, d'en déduire les conséquences prévisibles sur l'ensemble du projet, de prendre les décisions pour corriger ces dérives de manière à ce que cela influe le moins possible sur la suite du projet.
Les objectifs sont alors revus par les décideurs ou le projet est éventuellement remis en cause.
Le pilotage temporel du projet consiste à déterminer un découpage de celui-ci en tâches élémentaires ayant un début, une durée prévisible et une fin de manière à poser des jalons sur le déroulement du projet. Les outils nécessaires à ce pilotage sont des outils de planification.
Le pilotage économique repose sur l'estimation des coûts inhérents au projet. Deux phases économiques se succèdent dans la vie d'un projet :

Les outils permettant le suivi sont les tableaux de bord.
Le type de contrat signé (au forfait ou non) est primordial dans la gestion économique. En effet, suivant la nature du contrat, celui-ci comportera ou non une obligation de résultat sur les coûts et les délais pour un montant non révisable.

Un autre aspect du pilotage consiste en la gestion des modifications du projet.

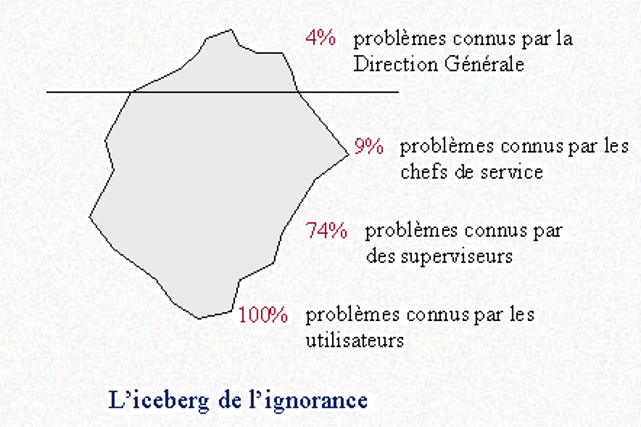

Une étude approfondie des causes de dépassement des coûts et/ou des délais montre l'importance du rôle des modifications.
Toute décision doit être mûrement réfléchie en tenant compte des retombées techniques et économiques. Ce genre de décision ne peut être pris qu'au niveau de la direction du projet.

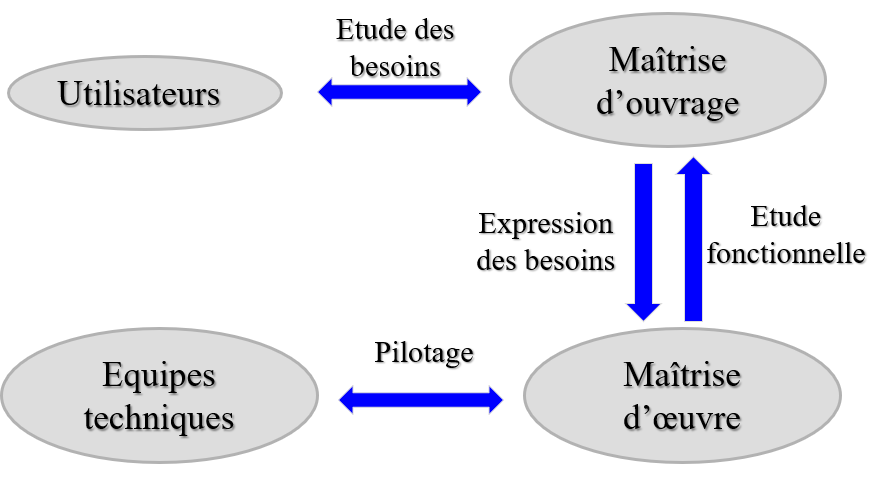

Composantes

Comité Directeur

C'est l'instance qui

La Maîtrise d'Ouvrage (MOA)

Cette instance comporte

Ce comité, composé de spécialistes, dirige le projet, fait les arbitrages et rend compte.

Le comité des utilisateurs participe à l'expression des besoins, aux tests, à la montée en charge et à la formation.

La Maîtrise d’œuvre (MOE)

La MOE est dirigée par un chef de projet en charge de

Ce chef de projet encadre une équipe qui

SPÉCIFICITÉ DES PROJETS INFORMATIQUES

Un projet informatique est-il spécifique ? on pourrait le penser. Néanmoins, à y regarder de plus près, les mêmes contraintes, les mêmes méthodes se retrouvent dans tous les secteurs.
Les différents arguments couramment avancés au profit de la spécificité de l'informatique concernent la variété des projets en informatique, la jeunesse de l'informatique, le caractère immatériel du logiciel, le statut particulier de l'information et la variété des modes de développement.

LES MÉTHODES

Classiques

Méthodes classiques

Agiles

Méthodes Agiles

DÉROULEMENT DU PROJET

SCHÉMA DIRECTEUR

Le schéma directeur est un plan établi par la direction informatique puis validé par la direction générale.
Il s'intègre dans la stratégie globale de l'entreprise pour une période de deux ou trois ans. Il est réactualisé régulièrement tous les ans.
Le but du schéma directeur est de déterminer les grandes orientations concernant la politique informatique de l'entreprise. Il établit un bilan du système d'information, définit les besoins, met en place un plan global de mise en œuvre des différentes solutions et émet des recommandations et priorités.
Tout projet informatique doit prendre place à l'intérieur de ce schéma directeur.

DÉFINITION DU PROJET

Les objectifs du projet doivent être clairement définis. Cela sous-entend des termes clairs et précis représentant des buts explicites pour toutes les parties prenantes du projet : le maître d'ouvrage, le maître d'œuvre, la direction générale.
Tout projet dont les objectifs ne sont pas compris ou approuvés de tous sera voué à l'échec.

OBJECTIFS

Les objectifs principaux de la gestion de projet sont au nombre de trois : les coûts, les délais et la qualité.
Ils doivent tous converger dans la même direction :

ÉTAPES DU PROJET

Tout projet est unique mais il est admis de trouver les étapes suivantes :

L'avant projet : les études préalables

Les différentes études préalables vont permettre d'établir un constat de manière à définir les besoins et à les chiffrer.
Les bénéfices attendus du projet sont :

Les éléments constitutifs de l'avant projet :

Le développement du projet

Une fois la décision prise, le projet se met en place.

Le lancement démarre en s'assurant que toutes les parties prenantes au projet adhèrent à celui-ci, sont conscientes de la nécessité d'une démarche qualité et utilisent les mêmes méthodes.
Un acte fort doit marquer le début du projet comme un séminaire de lancement ou un document particulier (journal du projet). L'objectif principal est d'assurer une forte cohésion du groupe autour d'un thème fédérateur : le projet.

De manière à définir le contenu du projet, ce document doit être :
- Cohérent - Non ambigu - Faisable - Vérifiable - Modifiable - Traçable - Définitif
Il est rédigé par une seule personne en général et est l'aboutissement de toutes les étapes antérieures.
Il servira éventuellement de document contractuel en cas de sous-traitance.
Les grands thèmes du cahier des charges sont parmi les suivants :
- Définition des orientations de l'entreprise - Analyse de l'existant - Axes d'amélioration - Présentation de l'étude - Moyens prévus - Solution retenue - Clauses techniques particulières - Annexes (spécifications particulières, volumes, résultats attendus…)
L'objectif final est d'être, en fin de projet, au plus proche du cahier des charges.

Cette phase représente le véritable démarrage de la réalisation du projet. Divers modes de développement sont possibles.
En interne
Cela se fait de moins en moins. Certes, l'entreprise contrôle le projet dans tous ses aspects, mais il est rare qu'elle dispose en interne de toutes les compétences nécessaires à la réalisation du projet.

En externe
Cette forme de développement est en nette progression. Les entreprises souhaitent de plus en plus se recentrer sur leur métier de base et confier la gestion et le développement de leur système information à un sous-traitant, soit pour l'ensemble des tâches informatiques, soit pour une partie seulement.
Les types de contrat de sous-traitance sont au nombre de trois : la régie, au forfait ou au temps passé.

Dans le cas de la réalisation du projet par un sous-traitant, il faut lancer les appels d'offres et choisir la meilleure solution.
Les différentes propositions doivent être étudiées avec le plus grand soin. Lorsqu'il s'agit de produits logiciels ou matériels, il est préférable d'obtenir des démonstrations.

Définition des compétences nécessaires et combinaison de ces compétences de manière à obtenir la meilleure rentabilité possible.

L'objectif principal est de prévoir la réalisation du projet en termes de délais, charges et budget et d'en faciliter le suivi de l'avancement. Les éléments de la planification sont :
- Le découpage en tâches élémentaires,
- La détermination de la logique d'enchaînement des tâches,
- La liste des moyens nécessaires,
- La définition des moyens disponibles,
- La mise en place d'un planning (PERT GANTT),
- La déduction du budget.

Mise en place du suivi budgétaire par l'intermédiaire des tableaux de bord.

Exécution des travaux dans le meilleur respect possible des objectifs du cahier des charges, en respectant au mieux les délais prévus. Il importe de faire un travail de qualité sans pour autant sacrifier les délais.

Tout développement doit s'accompagner de phases de tests. Plus les dérives sont détectées tôt, moins leur coût de maintenance corrective est élevé.

Réception et recettes

La réception n'est prononcée qu'après une série de tests de performance, de fiabilité à charge réelle.

Déploiement

Tout le personnel doit être prêt à utiliser le nouveau système en temps voulu. La motivation des utilisateurs dépend beaucoup de l'intérêt que l'entreprise leur apporte.

Cela concerne aussi bien les matériels que le système d'information. La montée en charge des données doit se faire progressivement.

Elle dépend de la bonne exécution des deux étapes précédentes. Elle est souvent suivie de phases de maintenance corrective des erreurs de jeunesse du système.

Tout projet, ayant été conduit le plus sérieusement possible, comporte une phase de maintenance.
Cela peut être une maintenance curative ou évolutive.
